프로젝트 수주를 확정하고 킥오프를 앞두고 있다면 잘 찾아오셨다. 수주 확정과 프로젝트 시작은 다른 일이다. 계약서에 사인이 떨어진 그 순간부터 클라이언트는 이미 카운트를 시작했다. 내부 킥오프, 기술 스펙 확정, 리스크 맵, 클라이언트 사이드 준비까지 — 첫 한 달의 차이를 만드는 실무 그대로 정리했다.
1. 수주 확정과 프로젝트 시작은 다른 일이다

많은 PD/PM이 수주 확정을 프로젝트 시작으로 착각한다. 그래서 며칠 쉬거나 다른 영업 건에 집중하다가 킥오프 직전에야 부랴부랴 준비를 시작한다. 이 패턴이 첫 단추를 어긋나게 만든다.
클라이언트는 이미 카운트를 시작했다: 클라이언트의 머릿속에서는 계약 사인 시점부터 프로젝트가 진행 중이다. 우리가 며칠 비우는 동안 클라이언트는 이미 우리에게 무언가 진행 상황을 기대하고 있다. 첫 보고가 늦어지면 그 인상이 프로젝트 전체에 깔린다.
경쟁사와의 차이가 여기서 시작된다: 같은 수주를 받았어도, 어떤 회사는 사인 후 24시간 내에 내부 킥오프를 끝내고 클라이언트에게 진행 일정을 보낸다. 어떤 회사는 일주일 뒤에 "이제 시작하겠습니다"라고 연락한다. 이 작은 차이가 클라이언트의 신뢰도와 다음 수주 가능성을 결정한다.
필자가 가장 강조하는 원칙은 하나다. 사인이 끝난 그날, 늦어도 다음 영업일 안에 내부 킥오프를 시작해야 한다.
2. 내부 킥오프 — 외부 킥오프보다 먼저

대부분의 PD/PM이 외부 킥오프(클라이언트와의 첫 미팅)에 집중한다. 하지만 진짜 중요한 것은 내부 킥오프다. 내부 정렬이 없는 상태에서 클라이언트 미팅에 들어가면 팀 내부의 혼란이 그대로 노출된다.
참여자 명확화: 이 프로젝트에 누가 참여하는지를 즉시 확정해야 한다. 메인 PD/PM, 아트 디렉터, 테크니컬 디렉터, 외주 코디네이터 — 각 역할의 담당자와 백업 담당자까지 정해야 한다. 자동차 컨피규레이터 프로젝트처럼 6개월 이상 진행되는 프로젝트는 도중에 인력 교체가 발생할 수 있기 때문에 백업 체계가 필수다.
프로젝트 헌장(Charter) 작성: 한 페이지짜리 프로젝트 헌장을 만들어 모든 내부 참여자가 같은 그림을 보게 해야 한다. 목적, 클라이언트, 핵심 결과물, 납기, 예산, 주요 리스크 — 이 정보가 한 장에 압축되어 있어야 한다.
커뮤니케이션 룰 확정: 프로젝트 내부 채널, 클라이언트와의 채널, 보고 주기, 의사결정 라인을 사전에 정해두어야 한다. 채널이 분산되면 정보 유실이 발생하고, 정보 유실은 반드시 프로젝트 후반에 사고로 돌아온다.
3. 기술 스펙 최종 확정 — 모호함을 남기지 말 것

리얼타임 콘텐츠 프로젝트의 가장 큰 함정은 기술 스펙의 모호함이다. 계약서에 "리얼타임 컨피규레이터"라고만 적혀있고 세부 스펙이 빠져있다면, 킥오프 전에 반드시 확정해야 한다.
엔진 버전과 호환성: 2026년 현재 Unreal Engine 5.7이 최신 버전이며, 자동차 시각화에 특화된 서브스트레이트 머티리얼 시스템이 본격적으로 적용되는 단계다. 클라이언트의 기존 파이프라인이 어떤 버전 기반인지, 우리가 어떤 버전으로 진행할지를 확정해야 한다. 버전 차이가 후반 통합 단계에서 충돌의 원인이 된다.
타겟 플랫폼과 최소 사양: 컨피규레이터가 실행될 환경 — 웹 브라우저인지, 클라우드 스트리밍인지, 쇼룸 전용 PC인지 — 에 따라 최적화 방향이 완전히 달라진다. 최소 사양도 확정해야 한다. 클라이언트가 "어떤 기기에서도 잘 돌아가야 한다"고 말한다면, 그 말을 구체적인 사양 표로 바꿔서 확인받아야 한다.
파이프라인과 자산 흐름: 클라이언트가 제공하는 CAD 데이터의 포맷, 우리가 변환해서 작업할 파이프라인, 최종 납품 포맷까지 사전에 그림을 그려두어야 한다. 자동차 OEM 프로젝트는 자산 흐름이 가장 복잡한 영역이며, 여기서 발생하는 변환 이슈가 프로젝트 일정의 가장 큰 변수가 된다.
4. 리스크 맵 그리기 — AI를 적극 활용할 것

킥오프 전에 반드시 해야 할 작업이 리스크 맵이다. 어떤 위험이 어디서 발생할 수 있는지를 미리 그려보지 않으면, 위험이 닥쳤을 때 대응이 늦어진다.
과거 프로젝트 데이터 활용: 비슷한 프로젝트에서 어떤 문제가 있었는지를 회고하고, 그 패턴을 이번 프로젝트에 매핑해야 한다. 일정 지연, 자산 변환 이슈, 클라이언트 의사결정 지연, 외주 업체 납기 등 — 카테고리별로 정리해야 한다.
AI를 리스크 분석에 적극 활용하라: 2026년 현재 에이전틱 AI(Agentic AI)가 본격화되면서, 단순 보조를 넘어 자율적으로 정보를 정리하고 시나리오를 시뮬레이션하는 도구들이 실무에 들어왔다. 과거 프로젝트의 회고록과 이번 프로젝트의 스펙을 입력하면, 발생 가능한 리스크와 우선순위를 정리해주는 수준까지 와있다. 다만 보안 민감도가 높은 자동차 OEM 프로젝트에서는 클라우드 기반 AI에 클라이언트 정보를 입력하는 것이 계약 위반이 될 수 있다는 점을 항상 염두에 두어야 한다. 사내 보안 정책에 맞는 로컬 AI 도구를 우선 활용하는 것이 안전하다.

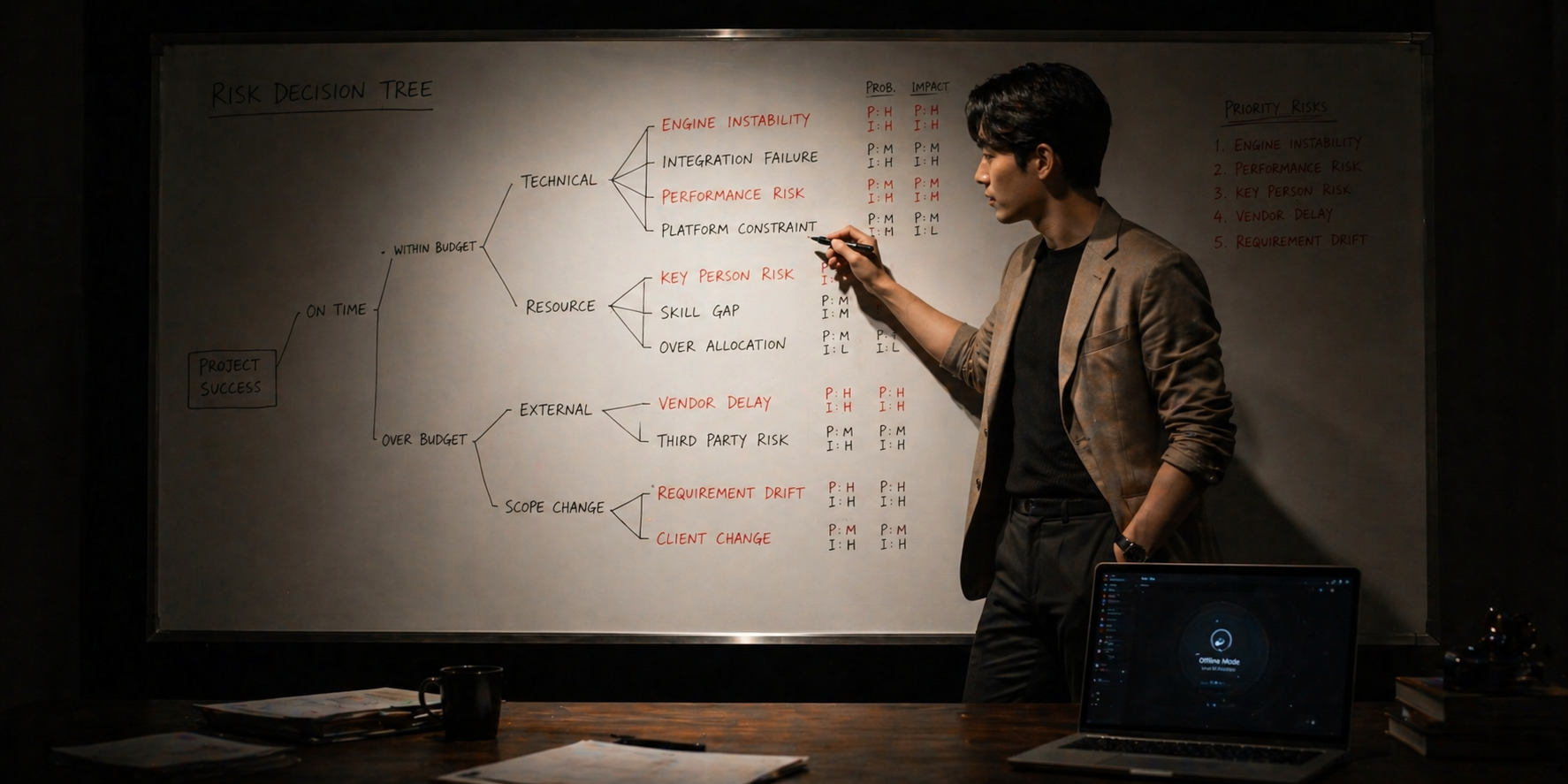

리스크별 대응 계획: 리스크를 나열하는 것으로 끝나면 안 된다. 각 리스크가 발생했을 때 누가 어떻게 대응할지, 어떤 신호가 보이면 즉시 에스컬레이션할지를 정해두어야 한다. 필자의 팀은 리스크 맵을 단순 리스트가 아니라 의사결정 트리 형태로 만들어 사용한다.
5. 클라이언트 사이드 준비 시키기

PD/PM이 가장 자주 빠뜨리는 것이 이 부분이다. 우리만 준비하는 것이 아니다. 클라이언트도 이 프로젝트를 시작할 준비를 해야 한다.
필요한 자산 리스트 사전 요청: 킥오프 전에 클라이언트로부터 받아야 할 자산을 명확하게 리스트로 정리해 보내야 한다. CAD 데이터, 브랜드 가이드, 기존 마케팅 에셋, 보안 가이드라인 — 어떤 형태로, 언제까지 받을지를 사전에 합의해두어야 한다.
클라이언트 측 의사결정 라인 확인: 어떤 단계에서 누가 의사결정을 하는지를 확인해야 한다. 디자인 컨셉 승인은 누가, 기술 사양 승인은 누가, 최종 납품 승인은 누가 — 이 라인이 모호하면 프로젝트 중간에 결재가 멈춘다.
의사결정 일정 사전 합의: 클라이언트 내부 의사결정에는 시간이 걸린다. 자동차 OEM의 경우 임원 보고와 글로벌 본사 컨펌이 필요한 경우가 많다. 우리 일정이 클라이언트의 의사결정 사이클과 맞물리도록 사전 조정해두지 않으면, 후반에 일정이 무너진다. 필자는 프로젝트 시작 전에 클라이언트와 함께 핵심 마일스톤별 의사결정 일정을 미리 잡는다.
결론

수주 확정과 킥오프 사이의 시간은 짧다. 하지만 이 기간이 프로젝트 전체의 색깔을 결정한다. 내부 정렬, 기술 스펙 확정, 리스크 맵, 클라이언트 사이드 준비 — 이 네 가지를 킥오프 이전에 끝내놓으면 프로젝트는 시작부터 다른 속도로 움직인다. 잘 준비된 프로젝트는 첫 한 달의 차이가 마지막 한 달의 여유로 돌아온다.
다음 강부터는 PART 3로 넘어간다. 프로젝트가 본격적으로 시작된 이후, 가장 먼저 부딪히는 벽이 있다. 클라이언트의 브리핑은 늘 모호하고, 그것을 어떻게 해석하느냐에 따라 결과물의 방향이 완전히 달라진다. 다음 강에서 그 해석법을 다룬다.
